和風灌西100MW風電場項目東線工程即將完工

發布時間:2018-04-03 閱讀量:
日前,由我公司承建的和風風電東線工程本周內即將全面完工。

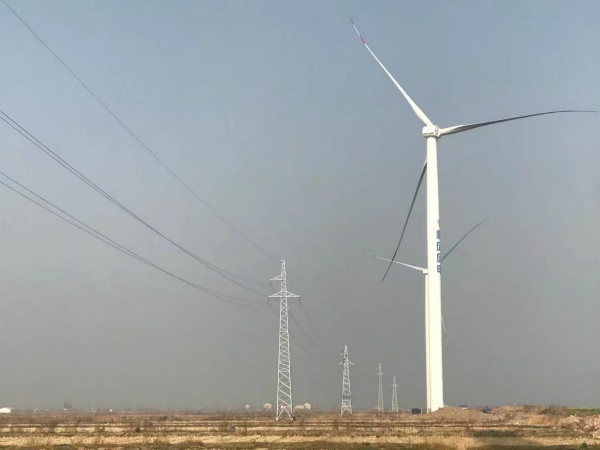

該項目是我公司承建的首個千萬級工程,也是首次建設大規模35KV架空線路。和風灌西100MW風電場項目位于灌云縣圩豐鎮東部。風電場總面積約16平方千米,距離海岸約10千米。項目規劃裝機容量為100兆瓦,將布置50臺單機容量2.0兆瓦風機,每臺風電機配置一臺箱式變電站,風電場配套新建一座110千伏升壓站。我公司承建的35KV集電線路東線工程,包含48基鐵塔工程和約13.5公里35KV架空線路。自2017年5月開工以來,公司領導高度重視,多次親臨現場指導檢查工作,要求項目部高質高效完成工程建設。為確保按時完成建設任務,項目部克服拆遷難、保暢難、工期緊等困難,采取“五加二”、“白加黑”工作模式,保安全、重質量、促進度,大力推進標準化施工。
該工程的順利完工,標志著我公司35KV架空線路的施工技術已經成熟,工程的施工標標準已符合行業要求。業主方對我公司的施工管理、標準、質量給予了高度評價,并就西線工程與我公司達成意向性協議。(電宣)
